トップ記事工事の進捗状況について

工事の進捗状況について

更新

令和4年度

医師住宅解体工事

工期

令和4年9月28日から令和5年3月17日

概要

医師住宅10棟解体

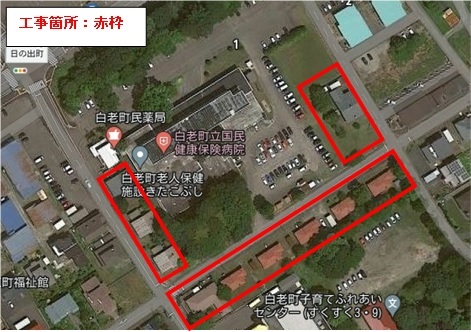

工事箇所図
工事箇所
施工後の写真
施行後写真

令和5年度

起工式

日   時  令和5年9月26日(火) 先勝 11時から12時まで

場   所  白老町日の出町3丁目1番1号

出 席 者  建築主9名、来賓17名、CM3名、設計施工13名 計42名

祭事奉仕者  白老八幡神社

概   要  工事の安全と順調な進捗を祈願しました。

開 催 写 真

                              鎮の儀

宮司    鎮の儀.jpg

            草刈染の儀(齋鎌)           穿初の儀(齋鍬)           穿初の儀(齋鋤)

 草刈染の儀(齋鎌)    穿染の儀(齋鍬) 穿初の儀(齋鋤).jpg

                             玉串奉奠                大塩町長挨拶

玉串奉奠 大塩町長挨拶

      松田議長挨拶                施工者代表挨拶

松田議長挨拶 青海支店長挨拶

準備工事

工期

令和5年10月2日から

概要

本体工事前の準備工事

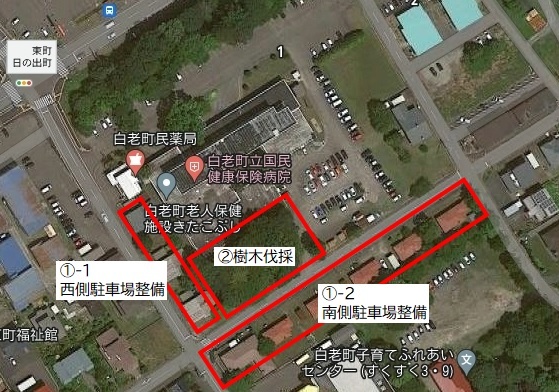

工事箇所

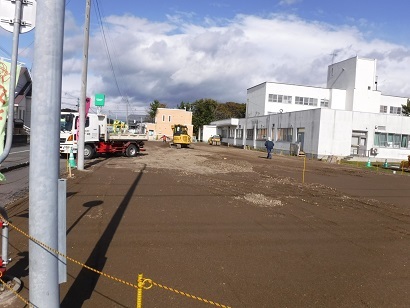

①-1 西側駐車場整備                                              ①-2 南側駐車場整備

1-1.JPG 1-2.JPG

②南側樹木伐採

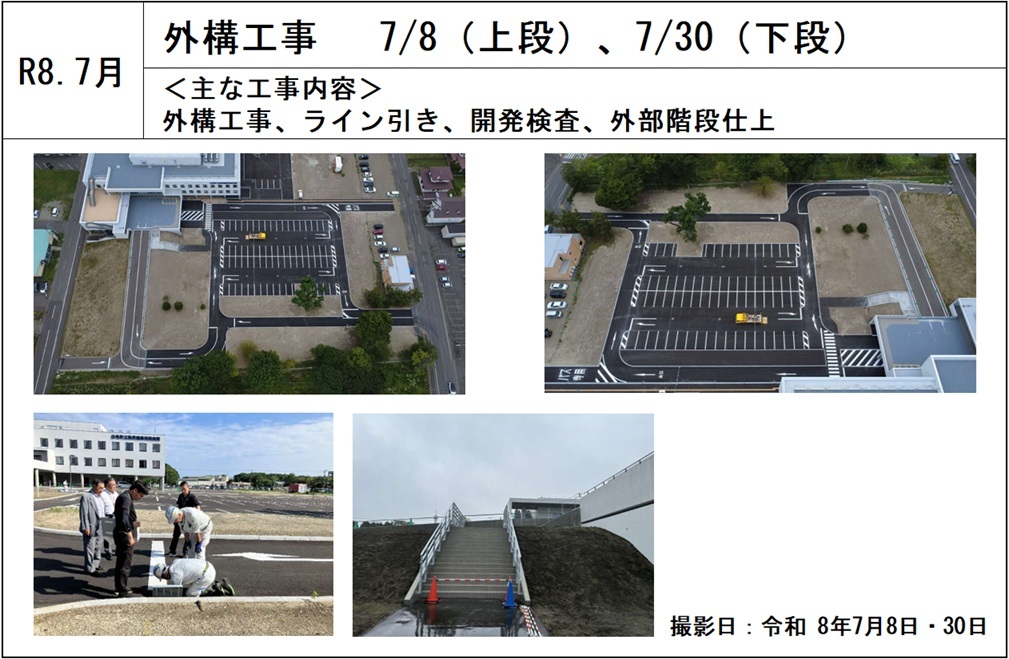

2-1.JPG 2-2.JPG
